首页 > 新闻中心 > 集团新闻 > 奎屯河七级水电站工程建设有序推进

奎屯河七级水电站工程建设有序推进

发布日期:2015-08-12 点击:1746

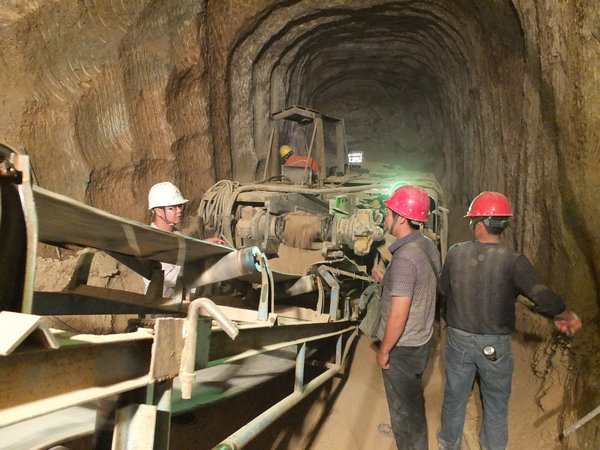

(通讯员 周启航)8月5日,笔者在北方集团水电公司承建的奎屯河七级水电站引水隧洞施工现场看见一台掘进机正在进行引水隧洞掘进,目前,隧洞进洞口和出洞口共掘进240米。

据了解,奎屯河七级水电站工程为引水式电站,主要建筑物由引水道由隧洞和暗渠组成,中间设有跨河渡槽,总长 3650.5m ,电站总装机 12MW ,由取水口、引水道(其中暗渠长2397.218m,隧洞长1600m,渡槽长120m)、前池、压力管、泄水陡坡、厂房、升压站、尾水渠、以及进厂道路等组成。 项目总投资 8600 万元,力争在2016年3月实现引水隧洞全线贯通。

由于引水工程沿线地层岩性简单,隧洞布置在奎屯河河左岸山体内,为无压隧洞,隧洞围岩主要为Ⅳ类围岩,岩石类别为泥岩,其最大埋深124m,最小埋深12m,隧洞断面为圆形断面,采用钢筋混凝土衬砌,衬后尺寸为4.5m×4.5m。在引水隧洞开挖施工过程中,洞室空间有限,不能采用大型挖掘机进行开挖,经过小型挖掘机开挖、免爆破碎、免爆加钻孔机开挖、掘进机开挖等工艺进行实验,最终选择了免爆、掘进机开挖工艺,提高了施工进度。随着引水隧洞开挖进尺的增加,给出渣和隧洞的通风、排烟、排水工作带来很大困难,导致洞内施工人员的工作环境也面临极大的挑战。

引水隧洞的开挖是奎屯河七级水电站施工的关键线路,引水隧洞能否按期顺利贯通是影响着整个主体工程能否按期完工、发电的重要环节;为了加紧引水隧洞施工进度,同时还要保证工程质量和施工安全,项目部管理人员一起经历重重考验,克服种种不利因素,顶着层层压力,毅然加大引水隧洞设备投入,为缩短通风排烟时间,在引水隧洞内安装2×30kw风机,引水隧洞工作面采取24小时施工作业,终于使得引水隧洞开挖施工的质量、进度、环境有了一个很大的改观;目前,七级水电站各项工作正在节节推进,争取早日实现工程投产发电目标。
