独工区安装项目和洪水汛期抢时间抓任务
(通讯员 叶兆英 郭亚楠)由独工区安装项目承建的奎屯河一级电站压力管过东干渠管道安装制作项目日前正进入紧张的劳动竞赛高潮阶段。

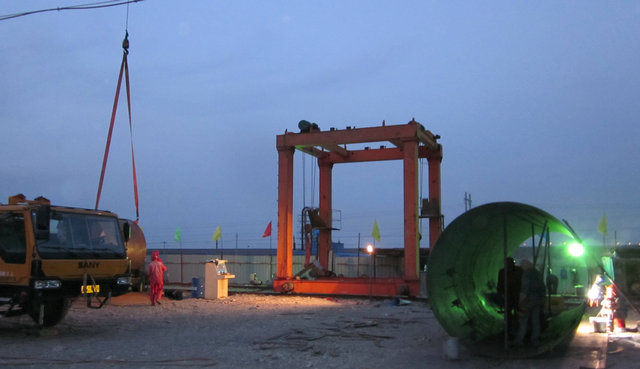

为了和时间赛跑,抢在洪水到来之前完成施工任务,保证一级电站后期项目的正常施工和运行,工区精心组织施工队伍,由副主任王朋朋和项目经理王山焱负责在七天内完成100米长的穿越东干渠、直径分别为3米、2.5米各50米约100吨重的管道制作安装任务。
为合理分配使用劳力,项目部将43名安装工人分成下料组、卷板组、组对组、焊接组四个班组,大家分工合作,通力配合,发扬工区能吃苦敢打硬仗的拼搏精神,吃住在施工现场,加班加点进行24小时轮流作业。
为促进安装班组劳动竞赛积极性,按时保质、保量、保安全地完成上级党委下达的任务目标,项目部制定出具体的劳动竞赛奖罚办法,在4月16日完成100米管道制作安装任务,每个班组奖励2000元,完不成任务罚3000元。
